Trong bối cảnh quản lý dự án ngày càng phức tạp, việc lập kế hoạch và kiểm soát tiến độ trở thành yếu tố then chốt quyết định sự thành công. Sơ đồ PERT ra đời như một giải pháp khoa học, giúp các nhà quản lý có cái nhìn toàn diện về dự án và đưa ra những quyết định chính xác. Công cụ này không chỉ đơn thuần là một biểu đồ mà còn là phương pháp tư duy hệ thống trong việc tổ chức và triển khai các dự án quy mô lớn. Cùng tìm hiểu chi tiết sơ đồ PERT là gì và cách vẽ sơ đồ PERT trong các ứng dụng thực tế!

Sơ đồ PERT là gì?
Sơ đồ PERT (Program Evaluation and Review Technique) là phương pháp đánh giá và xem xét chương trình, được phát triển lần đầu tiên vào năm 1958 bởi Hải quân Hoa Kỳ cho dự án tên lửa Polaris. Đây là công cụ quản lý dự án dạng biểu đồ mạng lưới, sử dụng các nút và mũi tên để thể hiện mối quan hệ phụ thuộc giữa các công việc trong dự án.
Về bản chất, sơ đồ PERT giúp phân tích và biểu diễn các nhiệm vụ cần thiết để hoàn thành dự án, đồng thời xác định thời gian tối thiểu cần thiết cho việc hoàn thành toàn bộ dự án. Điểm đặc biệt của PERT là khả năng xử lý sự không chắc chắn về thời gian thông qua việc sử dụng 3 ước lượng thời gian: thời gian lạc quan, thời gian bi quan và thời gian khả thi nhất. Phương pháp này đặc biệt hữu ích cho các dự án nghiên cứu và phát triển, khi mà thời gian hoàn thành các công việc khó có thể dự đoán chính xác ngay từ đầu.

Vai trò của sơ đồ PERT trong quản lý dự án
Sơ đồ PERT đóng vai trò quan trọng như một la bàn định hướng cho toàn bộ quá trình thực hiện dự án. Thông qua việc hình dung hóa các mối quan hệ phức tạp giữa các công việc, công cụ này giúp nhà quản lý không chỉ nắm bắt được bức tranh toàn cảnh mà còn có thể đi sâu vào từng chi tiết cụ thể.
- Dự đoán thời gian hoàn thành: Thay vì chỉ dựa vào kinh nghiệm hoặc cảm tính, PERT áp dụng phương pháp thống kê để tính toán thời gian kỳ vọng cho mỗi công việc. Bằng cách kết hợp ba ước lượng thời gian khác nhau - lạc quan nhất, bi quan nhất và khả thi nhất - công cụ này cho phép tính toán thời gian hoàn thành với độ tin cậy cao hơn. Điều này giúp các bên liên quan có thể lập kế hoạch nguồn lực, ngân sách và cam kết thời hạn với khách hàng một cách chính xác.
- Quản lý rủi ro: Sơ đồ mạng PERT là công cụ mạnh mẽ trong việc nhận diện và quản lý rủi ro dự án. Thông qua việc phân tích đường găng (critical path) - chuỗi các công việc quyết định thời gian hoàn thành dự án - nhà quản lý có thể tập trung nguồn lực và sự chú ý vào những điểm có rủi ro cao nhất. Sự khác biệt giữa thời gian lạc quan và bi quan của mỗi công việc cũng phản ánh mức độ bất ổn và rủi ro tiềm tàng. Những công việc có độ chênh lệch lớn giữa hai ước lượng này cần được theo dõi sát sao và có kế hoạch dự phòng.
- Xác định các công việc quan trọng: Không phải tất cả các công việc trong dự án đều có tầm quan trọng như nhau đối với tiến độ tổng thể. Sơ đồ PERT giúp phân biệt rõ ràng giữa các công việc găng - những công việc không có thời gian đệm và bất kỳ sự chậm trễ nào cũng ảnh hưởng trực tiếp đến thời gian hoàn thành dự án với các công việc có thời gian linh hoạt. Việc xác định chính xác đường găng cho phép nhà quản lý phân bổ nguồn lực một cách ưu tiên hợp lý, đảm bảo các công việc quan trọng nhất được thực hiện đúng hạn.

Các thành phần cơ bản của sơ đồ PERT
Để hiểu rõ và vận dụng hiệu quả sơ đồ PERT, nắm vững các thành phần cấu tạo là điều cần thiết. Mỗi thành phần đều mang một ý nghĩa riêng và đóng vai trò quan trọng trong việc thể hiện cấu trúc cũng như tiến trình của dự án. Sơ đồ PERT được xây dựng từ 3 yếu tố cơ bản chính:
- Các nút (Nodes): Biểu diễn các sự kiện hoặc cột mốc quan trọng trong dự án.
- Các mũi tên (Arrows): Thể hiện các công việc và mối quan hệ giữa chúng.
- Thời gian thực hiện: Ước lượng khoảng thời gian cần thiết để hoàn thành mỗi công việc.

1. Các nút (Nodes)
Các nút trong sơ đồ PERT được biểu diễn bằng hình tròn hoặc hình chữ nhật, đại diện cho các sự kiện hoặc milestone (cột mốc) trong dự án. Một sự kiện là một điểm thời gian đánh dấu sự bắt đầu hoặc kết thúc của một hoặc nhiều công việc, không tiêu tốn thời gian hay nguồn lực.
Mỗi nút thường chứa các thông tin quan trọng như:
- Số hiệu sự kiện.
- Thời gian sớm nhất có thể xảy ra (Earliest Time - ET).
- Thời gian muộn nhất được phép xảy ra (Latest Time - LT).
Sự khác biệt giữa hai thời gian này tạo ra khái niệm về thời gian đệm hay độ linh hoạt của sự kiện. Ví dụ, nút đầu tiên thường là sự kiện khởi đầu dự án, trong khi nút cuối cùng đánh dấu hoàn thành toàn bộ dự án. Các nút trung gian có thể đại diện cho những cột mốc như "Hoàn thành thiết kế", "Kết thúc giai đoạn thử nghiệm" hay "Phê duyệt từ khách hàng". Việc xác định rõ ràng các sự kiện này giúp đội ngũ dự án có những mục tiêu cụ thể để hướng tới và dễ dàng theo dõi tiến độ.
2. Các mũi tên (Arrows)
Các mũi tên trong sơ đồ PERT kết nối các nút với nhau, thể hiện các công việc (activities) hoặc nhiệm vụ cần được thực hiện. Mũi tên luôn có hướng từ nút sự kiện bắt đầu đến nút sự kiện kết thúc, cho biết trình tự và mối quan hệ phụ thuộc giữa các công việc. Ý nghĩa của mũi tên không chỉ dừng lại ở việc chỉ ra công việc cần làm mà còn thể hiện logic thực hiện của dự án. Một công việc chỉ có thể bắt đầu khi tất cả các sự kiện tiên quyết của nó đã hoàn thành.
Ví dụ: Công việc "Lắp đặt hệ thống" chỉ có thể bắt đầu sau khi "Mua sắm thiết bị" đã hoàn tất. Độ dài của mũi tên trên sơ đồ không phản ánh thời gian thực hiện công việc mà chỉ mang tính chất biểu diễn.
Trong một số trường hợp, sơ đồ PERT còn sử dụng mũi tên nét đứt để biểu thị các công việc giả (dummy activities) - những kết nối logic không tiêu tốn thời gian nhưng cần thiết để thể hiện đúng mối quan hệ phụ thuộc giữa các công việc. Mỗi mũi tên thường được gán nhãn với tên công việc và thời gian ước tính, giúp người xem dễ dàng hiểu được nội dung và quy mô của từng nhiệm vụ.
3. Thời gian thực hiện công việc
Một trong những đặc điểm nổi bật của sơ đồ PERT chính là cách tiếp cận ba điểm trong việc ước lượng thời gian thực hiện công việc. Thay vì chỉ sử dụng một con số duy nhất, PERT yêu cầu ước tính 3 giá trị thời gian khác nhau cho mỗi công việc:
- Thời gian lạc quan (Optimistic Time - O) là ước lượng thời gian ngắn nhất có thể để hoàn thành công việc trong điều kiện lý tưởng nhất, khi mọi thứ diễn ra suôn sẻ và không gặp bất kỳ trở ngại nào. Đây là kịch bản tốt nhất có thể xảy ra, với xác suất thường được ước tính khoảng 1%.
- Thời gian bi quan (Pessimistic Time - P) ngược lại là ước lượng thời gian dài nhất cần thiết khi gặp phải nhiều khó khăn và trở ngại trong quá trình thực hiện. Đây là kịch bản xấu nhất nhưng vẫn trong phạm vi có thể xảy ra, không bao gồm các thảm họa bất khả kháng. Xác suất xảy ra kịch bản này cũng khoảng 1%.
- Thời gian khả thi (Most Likely Time - M) là ước lượng thời gian thực tế nhất để hoàn thành công việc trong điều kiện bình thường, dựa trên kinh nghiệm và hiểu biết về công việc đó. Đây là kịch bản có khả năng xảy ra cao nhất, phản ánh điều kiện làm việc thông thường với những trở ngại và thuận lợi ở mức trung bình.
Từ ba ước lượng này, PERT sử dụng công thức tính thời gian kỳ vọng: TE = (O + 4M + P)/ 6
Công thức này dựa trên phân phối Beta, cho trọng số cao nhất cho thời gian khả thi, thể hiện rằng đây là kịch bản có khả năng xảy ra lớn nhất. Phương pháp ba điểm này không chỉ giúp ước lượng thời gian chính xác hơn mà còn cung cấp thông tin về mức độ bất ổn của mỗi công việc, từ đó hỗ trợ quản lý rủi ro hiệu quả hơn.

Cách vẽ sơ đồ PERT chuyên nghiệp, tối ưu
Vẽ sơ đồ PERT là một quy trình có hệ thống, đòi hỏi sự tỉ mỉ và tư duy logic để đảm bảo phản ánh chính xác cấu trúc dự án. Mặc dù ban đầu có thể phức tạp nhưng khi nắm vững các bước cơ bản trong cách vẽ sơ đồ PERT, bạn sẽ có thể tạo ra một công cụ quản lý dự án mạnh mẽ và trực quan.
Bước 1: Xác định các công việc trong dự án
Bước đầu tiên và cũng là nền tảng cho toàn bộ sơ đồ PERT chính là việc liệt kê đầy đủ tất cả các công việc cần thiết để hoàn thành dự án. Đây là giai đoạn phân tích và phân rã dự án thành các nhiệm vụ cụ thể, có thể thực hiện và đo lường được. Để thực hiện bước này hiệu quả, bạn nên bắt đầu bằng việc tổ chức các buổi họp với đội ngũ dự án, các chuyên gia và các bên liên quan để thu thập ý kiến và kinh nghiệm.
- Sử dụng kỹ thuật phân rã cấu trúc công việc (Work Breakdown Structure - WBS) để chia nhỏ dự án từ tổng thể xuống các phần ngày càng chi tiết hơn. Mỗi công việc cần được mô tả rõ ràng với tên gọi cụ thể, ngắn gọn nhưng đủ ý nghĩa. Ví dụ, trong dự án phát triển phần mềm, thay vì chỉ liệt kê "Lập trình", bạn nên phân chia thành "Lập trình module đăng nhập", "Lập trình module thanh toán", "Lập trình module báo cáo"...
- Quan trọng là cần đảm bảo danh sách công việc vừa đầy đủ vừa không quá chi tiết đến mức gây rối. Một nguyên tắc tốt là mỗi công việc nên có thời gian thực hiện từ vài ngày đến vài tuần - không quá ngắn đến mức khó quản lý và cũng không quá dài đến mức khó kiểm soát.
Ngoài ra, mỗi công việc cần có điểm bắt đầu và kết thúc rõ ràng, có thể giao cho một người hoặc nhóm chịu trách nhiệm cụ thể. Gán mã số cho từng công việc (A, B, C... hoặc 1, 2, 3,...) sẽ giúp dễ dàng tham chiếu trong các bước tiếp theo.
Bước 2: Xác định thứ tự và mối quan hệ giữa các công việc
Sau khi đã có danh sách đầy đủ các công việc, bước tiếp theo là xác định logic thực hiện - công việc nào phải hoàn thành trước, công việc nào có thể thực hiện song song và các mối phụ thuộc giữa chúng.
Để xác định mối quan hệ, bạn cần trả lời câu hỏi cho mỗi công việc: "Công việc nào phải hoàn thành trước khi công việc này có thể bắt đầu?" Các mối quan hệ này thường được gọi là công việc tiên quyết (predecessors).
Có 3 loại mối quan hệ chính:
- Quan hệ tuần tự (công việc B chỉ bắt đầu sau khi A hoàn thành).
- Quan hệ song song (công việc C và D có thể thực hiện đồng thời).
- Quan hệ hội tụ (công việc E chỉ bắt đầu khi cả B, C, D đều hoàn thành).
Trong thực tế, việc xác định các mối quan hệ này đòi hỏi hiểu biết sâu về bản chất công việc và các ràng buộc kỹ thuật, nguồn lực. Ví dụ, trong dự án xây dựng, bạn không thể "Sơn tường" trước khi "Trát tường" hoàn thành - đây là ràng buộc kỹ thuật. Tương tự, nếu chỉ có một chuyên gia duy nhất, hai công việc cần chuyên gia đó không thể thực hiện song song - đây là ràng buộc nguồn lực. Lập bảng liệt kê công việc kèm theo danh sách các công việc tiên quyết sẽ rất hữu ích cho bước vẽ sơ đồ sau này.

Bước 3: Xác định thời gian dự kiến cho từng công việc
Đây là bước quan trọng để PERT có thể thực hiện chức năng dự đoán thời gian hoàn thành dự án. Như đã đề cập, PERT sử dụng phương pháp ước lượng 3 điểm cho mỗi công việc.
Để ước lượng chính xác, bạn nên tham vấn những người có kinh nghiệm trực tiếp với loại công việc đó hoặc tham khảo dữ liệu lịch sử từ các dự án tương tự. Đối với mỗi công việc, hãy xác định 3 giá trị thời gian: thời gian lạc quan (O) - khi mọi thứ diễn ra hoàn hảo; thời gian khả thi (M) - ước tính thực tế nhất dựa trên kinh nghiệm; và thời gian bi quan (P) - khi gặp nhiều khó khăn nhưng vẫn trong tầm kiểm soát.
Sau khi có 3 giá trị này, áp dụng công thức TE = (O + 4M + P) / 6 để tính thời gian kỳ vọng. Bạn cũng có thể tính độ lệch chuẩn σ = (P - O) / 6 để đánh giá mức độ bất ổn của mỗi công việc - giá trị σ càng lớn thì công việc càng có nhiều rủi ro về thời gian.
Ví dụ: Công việc thiết kế giao diện người dùng
Giả sử bạn đang quản lý dự án phát triển ứng dụng di động và cần ước tính thời gian cho công việc "Thiết kế giao diện người dùng (UI Design)". Sau khi tham vấn nhóm thiết kế và xem xét các dự án tương tự trước đây, bạn thu thập được các ước tính sau:
- Thời gian lạc quan (O) = 8 ngày: Đây là kịch bản tốt nhất khi designer có kinh nghiệm, yêu cầu khách hàng rõ ràng từ đầu, không có thay đổi trong quá trình thiết kế, và tất cả phản hồi được trả về nhanh chóng.
- Thời gian khả thi (M) = 12 ngày: Đây là ước tính thực tế nhất dựa trên kinh nghiệm. Trong điều kiện bình thường, sẽ có 1 - 2 vòng chỉnh sửa sau phản hồi, có thể cần làm rõ một số yêu cầu và designer cần thời gian để sáng tạo và tinh chỉnh.
- Thời gian bi quan (P) = 20 ngày: Đây là kịch bản xấu khi gặp nhiều khó khăn như khách hàng thay đổi yêu cầu nhiều lần, cần nhiều vòng chỉnh sửa, hoặc designer bị ốm vài ngày, nhưng vẫn không bao gồm các tình huống cực đoan.
Tính toán:
Thời gian kỳ vọng (TE) = (8 + 4×12 + 20)/6 = 12,67 ngày (làm tròn thành 13 ngày)
Độ lệch chuẩn (σ) = (20 - 8) / 6 = 12 / 6 = 2 ngày

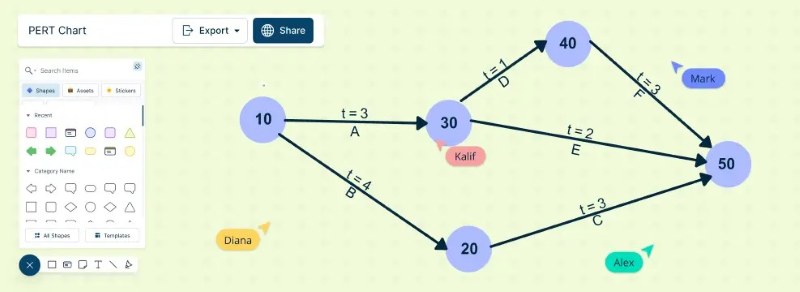

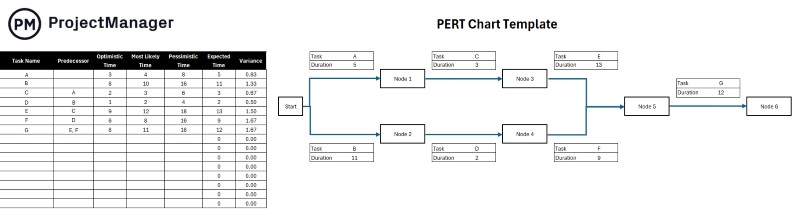

Bước 4: Vẽ sơ đồ mạng PERT
Với tất cả thông tin đã chuẩn bị, bước cuối cùng là chuyển đổi chúng thành sơ đồ mạng trực quan. Quá trình vẽ sơ đồ có thể thực hiện thủ công trên giấy hoặc sử dụng các phần mềm chuyên dụng như Microsoft Project, Lucidchart hoặc các công cụ trực tuyến khác.
- Bắt đầu bằng việc vẽ nút khởi đầu ở phía bên trái, đánh số là 1.
- Sau đó, xác định các công việc không có công việc tiên quyết - đây là những công việc có thể bắt đầu ngay khi dự án khởi động.
- Vẽ các mũi tên từ nút 1 đến các nút sự kiện mới, gán nhãn cho mỗi mũi tên với tên công việc và thời gian ước tính. Tiếp tục quá trình này cho đến khi tất cả các công việc đều được thể hiện trên sơ đồ, kết thúc bằng nút cuối cùng đại diện cho hoàn thành dự án.
Khi vẽ, bạn cần chú ý bố trí sơ đồ sao cho dễ đọc và dễ hiểu. Các công việc có thể thực hiện song song nên được bố trí trên các nhánh song song. Tránh để các mũi tên giao nhau quá nhiều gây rối mắt. Trong trường hợp cần thiết, sử dụng mũi tên nét đứt (dummy activities) để thể hiện đúng các mối quan hệ phụ thuộc mà không làm sai lệch logic của dự án.

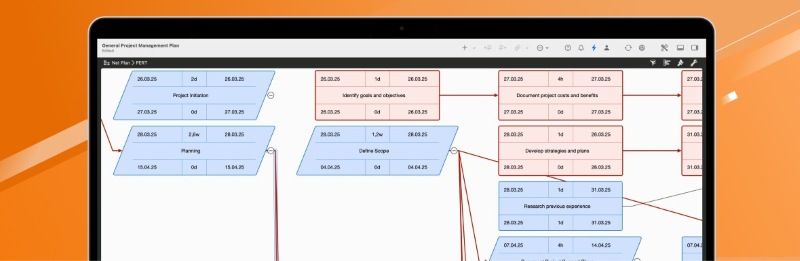

Sau khi vẽ xong sơ đồ cơ bản, bạn cần tiến hành tính toán thời gian sớm nhất (ET) và thời gian muộn nhất (LT) cho mỗi sự kiện bằng phương pháp tính tiến (forward pass) và tính lùi (backward pass). Từ đó xác định đường găng - chuỗi các công việc có tổng thời gian dài nhất từ đầu đến cuối dự án, thường được đánh dấu bằng màu đỏ hoặc nét đậm để dễ nhận biết.

Ứng dụng thực tế của sơ đồ PERT
Sơ đồ PERT không chỉ là một công cụ lý thuyết trong quản lý dự án mà còn được áp dụng rộng rãi trong nhiều lĩnh vực thực tế. Nhờ khả năng giúp lập kế hoạch, dự đoán tiến độ, xác định đường quan trọng và quản lý rủi ro, PERT giúp các nhà quản lý dự án tối ưu hóa thời gian và nguồn lực, giảm thiểu sai sót, đồng thời nâng cao hiệu quả triển khai dự án. Dưới đây là một số ứng dụng tiêu biểu:
1. Quản lý dự án xây dựng
Trong các dự án xây dựng, sơ đồ PERT giúp xác định các công việc cần thực hiện theo đúng thứ tự, dự đoán thời gian hoàn thành từng hạng mục và phát hiện các công việc có thể gây chậm tiến độ. Ví dụ minh họa: Trong dự án xây dựng một tòa nhà, các hạng mục như “Chuẩn bị mặt bằng”, “Đào móng”, “Xây khung”, “Lắp đặt hệ thống điện - nước” được biểu diễn trong sơ đồ PERT. Nếu “Xây khung” bị chậm, PERT sẽ cho thấy toàn bộ tiến độ dự án bị ảnh hưởng, giúp nhà quản lý có kế hoạch xử lý kịp thời, chẳng hạn tăng nhân công hoặc điều chỉnh thứ tự công việc không quan trọng khác.
2. Quản lý dự án công nghệ thông tin
Trong lĩnh vực công nghệ thông tin (CNTT), các dự án thường phức tạp, bao gồm nhiều nhiệm vụ liên quan và phụ thuộc lẫn nhau, từ việc phân tích yêu cầu, thiết kế hệ thống, lập trình, kiểm thử cho đến triển khai và bảo trì. Sơ đồ PERT giúp các nhà quản lý CNTT.
- Mô hình hóa các nhiệm vụ và mối quan hệ giữa chúng: PERT cho phép xác định các công việc phải hoàn thành trước để không làm gián đoạn tiến độ dự án. Sơ đồ mạng PERT làm nổi bật đường quan trọng (Critical Path) nhờ đó nhóm dự án có thể tập trung nguồn lực vào những công việc quyết định tiến độ, giảm thiểu rủi ro trễ hạn.
- Tối ưu hóa nguồn lực: Dựa vào PERT, nhà quản lý có thể phân bổ nhân sự và thiết bị một cách hợp lý, tránh tình trạng quá tải hoặc lãng phí tài nguyên.
Ví dụ minh họa: Trong dự án phát triển phần mềm, các công việc như “Phân tích yêu cầu”, “Thiết kế giao diện”, “Lập trình module A”, “Kiểm thử tích hợp” được vẽ thành sơ đồ PERT. Nhờ PERT, nhóm quản lý biết nếu “Lập trình module A” bị chậm, toàn bộ tiến độ sẽ bị ảnh hưởng, từ đó chủ động điều chỉnh nguồn lực hoặc thứ tự các nhiệm vụ khác.

Qua bài viết của Phương Nam 24h, sơ đồ PERT là một công cụ quan trọng trong quản lý dự án, giúp lập kế hoạch chi tiết, dự đoán tiến độ, xác định đường quan trọng và quản lý rủi ro hiệu quả. Nhờ đó, các nhà quản lý có thể tối ưu hóa thời gian, phân bổ nguồn lực hợp lý và giảm thiểu các sai sót tiềm ẩn trong quá trình thực hiện dự án. Áp dụng sơ đồ mạng PERT càng nâng cao hiệu quả quản lý dự án hiện đại, giúp dự án diễn ra trôi chảy hơn, linh hoạt ứng phó với những thay đổi và đảm bảo tiến độ trong các lĩnh vực từ xây dựng, công nghệ thông tin đến sản xuất và chuỗi cung ứng. Nhìn chung, PERT không chỉ là một công cụ lập kế hoạch mà còn là chìa khóa giúp dự án thành công và tối ưu hóa mọi nguồn lực.
